大藤峡水电站进入全面投产发电倒计时

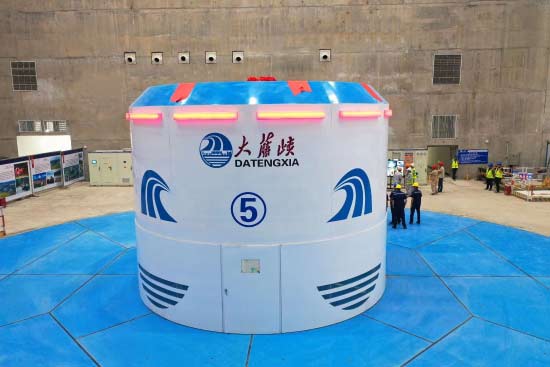

  8月10日9时,由中国水电八局负责安装的大藤峡水电站最后一台机组一次性开机成功,标志着电站进入全面投产发电倒计时。

  作为国务院确定的172项节水供水重大水利工程的标志性项目,大藤峡水利枢纽工程集防洪、航运、发电、水资源配置、灌溉等综合效益于一体,是珠江流域关键控制水利枢纽。大藤峡水电站共布置8台额定容量200MW的轴流转桨式水轮发电机组,总装机容量1600MW。电站全面投产后,将为推动国家经济发展注入强劲绿色动力。

  大藤峡水电站左岸机组于2020年7月实现全面投产发电,右岸1~4号机组也已实现投产。目前,最后一台机组(5号机)各项调试工作正按计划工期有序推进。

  为确保5号机顺利开机,水电八局高度重视各项节点目标的实现,认真组织人员细化施工工期进度、优化施工工序、严格把控机组部件安装的关键数据,确保最后一台机安全、顺利的高质量投产。经过试验组、运行组对各部位监测数据,机组运行过程稳定,轴承瓦温、油温正常,各部位振动、摆度情况良好,各项数据指标均优于设计要求,5号机一次性开机成功。下一步,机组将进行瓦温稳定、过速、升流、升压、涉网等试验,按照机组机械性能、电气、操作、保护、自动控制等技术指标,对机组质量进行全面检验,向全部机组投产发电目标发起最后冲刺。

  2023年是大藤峡水电站工程收官之年,水电八局始终坚持把安全和质量放在首位,秉承高度的企业荣誉感,团队成就感,认真负责的工作态度,以匠心铸就精品工程,确保大藤峡水电站工程建设圆满收官,为高质量发展贡献力量。
