首台国产变速抽蓄机组转子成功吊装
- 时间:2026-10-02 08:09
- 来源:建设行业信息网
10月1日,东方电气研制供货的首台国产300兆瓦级变速抽水蓄能机组转子在广东肇庆浪江抽水蓄能电站成功吊装,标志着首台国产变速抽蓄机组主体安装完成,全面进入投产前的最后冲刺阶段。

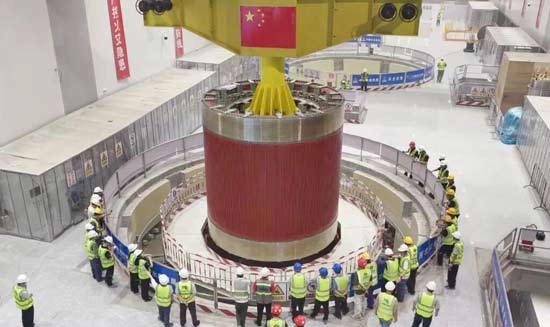

本次吊装的转子高约5.2米、重达445吨,是变速抽蓄机组最后的核心功能部件。该转子采用绕线式结构,通过外接变频器实现交流励磁,由转子支架、转子铁心、三相交流绕组及绕组固定系统等部分组成。转子两端安装国内首次自主开发的超大直径非磁性金属护环,以750兆帕的材料屈服强度,应对高速变速运行带来的冲击。
转子吊入定子后,与定子铁心的单边间隙仅4.5毫米,对吊装姿态控制、就位精度和同步监测提出了严格要求。在电站现场,项目服务团队坚守一线,围绕转子铁心叠装、转子下线、护环热套等关键工序,及时提供技术措施和解决方案,为转子装配提供全过程技术支持。各参建方协同配合,严格落实尺寸复核、工装校验、提前试吊和间隙监测等专项措施,以精细管控保障转子平稳就位。

经过四年的技术研发、装备制造及现场安装,该机组在转子动态稳定结构设计及试验验证、超大直径护环开发和加工、高强度低损耗转子硅钢片冲制、线圈精密制造及安装等多个领域填补国内技术空白。
该项目是我国能源领域首台(套)重大技术装备依托工程,安装4台300兆瓦机组,4号机组为国产变速机组。作为粤港澳大湾区首个采用连续变速技术的抽水蓄能项目,肇庆浪江300兆瓦变速抽水蓄能机组能够通过改变7%的转速实现发电与抽水工况下功率的大范围实时调节,能够有效促进风、光等新能源消纳。
此次转子吊装成功,为首台国产变速抽蓄机组投用奠定了坚实基础。肇庆浪江抽蓄工程预计2027年上半年全面投产,每年可消纳清洁能源21.6亿千瓦时,相应减少二氧化碳排放约190万吨,对保障国家能源安全、服务“双碳”战略、推动区域经济社会高质量发展具有深远的战略意义。
